Lastenheft vs. Pflichtenheft bei der CRM-Einführung

Lastenheft vs. Pflichtenheft bei der CRM-Einführung

Viele CRM-Projekte scheitern nicht an der Software – sie scheitern an der Dokumentation. Genauer gesagt: an der Verwechslung zweier Dokumente, die zwar eng zusammenhängen, aber grundlegend unterschiedliche Aufgaben erfüllen. Lastenheft und Pflichtenheft werden in der Praxis regelmäßig verwechselt, vermischt oder – noch schlimmer – vollständig weggelassen. Das Ergebnis: Endlose Diskussionen mit dem Implementierungspartner, unkontrollierte Change Requests , gesprengte Budgets und ein CRM-System, das nicht das leistet, was ursprünglich versprochen wurde.

Dabei ist die Abgrenzung eindeutig: Das Lastenheft beschreibt, was Sie als Auftraggeber benötigen. Das Pflichtenheft dokumentiert, wie der Anbieter diese Anforderungen technisch umsetzt. Zwei Dokumente, zwei Verantwortlichkeiten, ein gemeinsames Ziel: eine rechtssichere Projektgrundlage , die beide Seiten schützt.
In diesem Leitfaden erfahren Sie, was beide Dokumente inhaltlich umfassen, wer für welches verantwortlich ist, wie der Übergabeprozess in einem CRM-Projekt korrekt abläuft – und welche typischen Fehler Sie unbedingt so


Was Sie in diesem Artikel erfahren:

  • Was ein Lastenheft ist und was es enthalten muss
  • Was ein Pflichtenheft ist und wer es erstellt
  • Wo die entscheidenden Unterschiede liegen – mit Vergleichstabelle
  • Wer im CRM-Projekt für welches Dokument verantwortlich ist
  • Wie der Prozess vom Lastenheft zum Pflichtenheft korrekt abläuft
  • Welche Fehler in der Praxis am häufigsten gemacht werden
  • Wie vtiger CRM die Umsetzung Ihrer Anforderungen transparent dokumentiert

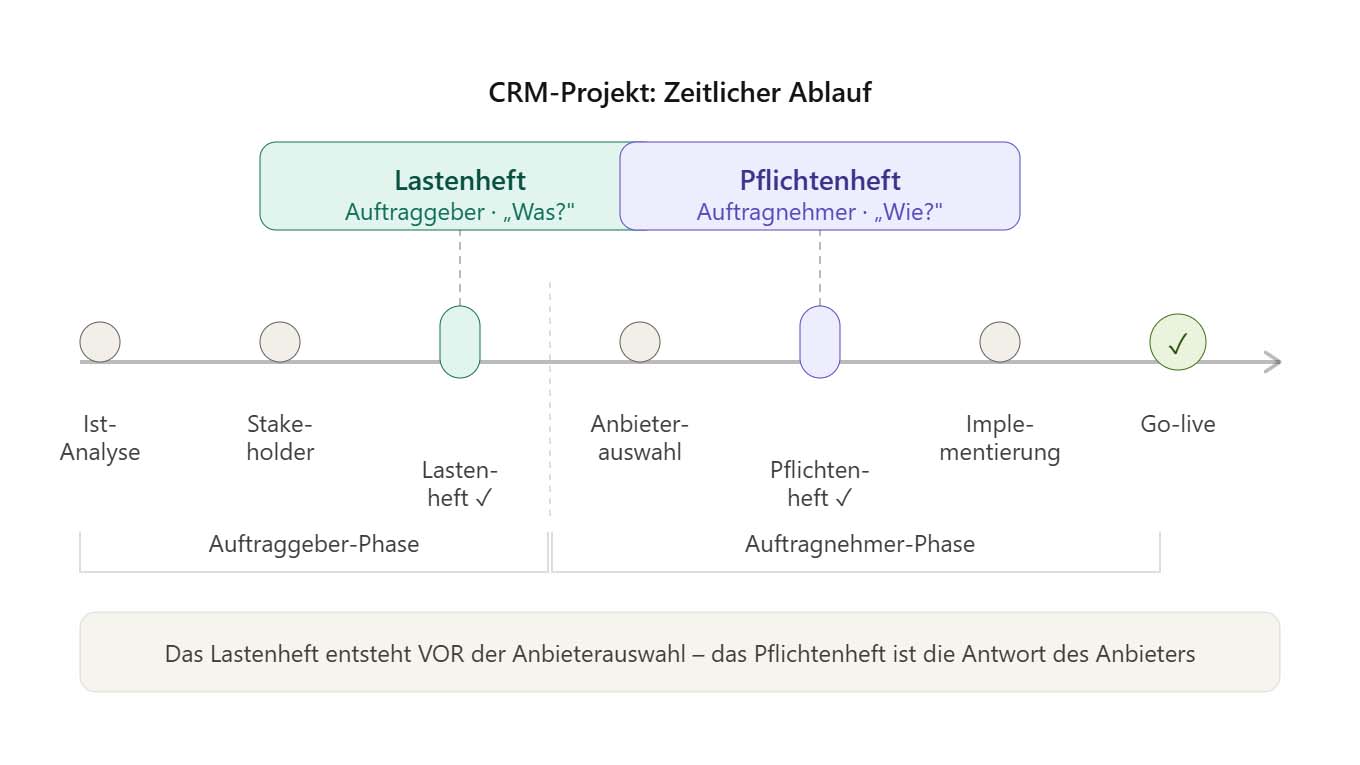

CRM-Projekt Timeline: Lastenheft entsteht vor der Anbieterauswahl, Pflichtenheft ist die Antwort des Auftragnehmers

Was ist ein Lastenheft? Definition & Aufgabe

Das Lastenheft ist ein zentrales Dokument im Projektmanagement – ​​und der wichtigste erste Schritt bei der Auswahl und Einführung einer CRM-Software. Es wird vom Auftraggeber erstellt und beschreibt vollständig und präzise, ​​was das neue System leisten soll. Nicht wie – das ist Aufgabe des Anbieters. Sondern ausschließlich was.

Definition: Ein Lastenheft (auch: Anforderungsspezifikation oder Anforderungsdokument) ist eine strukturierte Beschreibung aller Anforderungen, die ein Auftraggeber an ein zu beschaffendes System stellt – funktional, technisch und organisatorisch. Es bildet die verbindliche Grundlage für die Anbieterauswahl und den späteren Vertragsabschluss.

Was gehört in ein Anforderungsdokument?

Ein professionelles Lastenheft nach DIN 69901 (Deutsches Institut für Normung),
Norm für Projektmanagement umfasst folgende Kernbereiche:

  • Zielbestimmung : Welche messbaren Geschäftsziele sollen durch das CRM erreicht werden? Beispiel: "Reduktion der Angebotserstellungszeit um 30 % innerhalb von 6 Monaten."
  • Ist-Analyse : Dokumentation der aktuellen Prozesse, Schwachstellen und Medienbrüche – die Basis für jede fundierte CRM-Einführungsstrategie .
  • Soll-Konzept : Wie sollen die Prozesse nach der CRM-Einführung aussehen? Welche Abläufe werden automatisiert, welche neu strukturiert?
  • Funktionale Anforderungen : Konkrete Beschreibung der gewünschten Systemfunktionen – von der Lead-Qualifizierung über das Ticket-System bis zur automatisierten Rechnungsstellung .
  • Nicht-funktionale Anforderungen : Systemqualität, Skalierbarkeit, DSGVO-Konformität, Performance und Sicherheitsanforderungen.
  • Schnittstellen & Integration : Welche bestehenden Systeme (ERP, Buchhaltung, E-Mail) müssen angebunden werden? Welche API-Schnittstellen sind erforderlich?
  • Rahmenbedingungen : Budget, Zeitplan, Projektumfang und organisatorische Voraussetzungen.
  • Abnahmekriterien : Wie wird objektiv nachgewiesen, dass eine Anforderung erfüllt ist?

Warum ist die Anforderungsspezifikation so entscheidend?

Das Lastenheft erfüllt drei strategische Funktionen gleichzeitig:

  1. Entscheidungsgrundlage für die Anbieterauswahl
     Nur wer seine Anforderungen präzise kennt, kann Angebote verschiedener CRM-Anbieter objektiv vergleichen. Ohne Lastenheft vergleichen Sie Äpfel mit Birnen – und riskieren, sich von glänzenden Oberflächen statt von technischer Substanz leiten zu lassen.
  2. Rechtssichere Vertragsgrundlage
    Das Lastenheft ist nicht nur ein internes Planungsdokument – ​​es wird zum Vertragsbestandteil. Jede Anforderung, die darin steht, ist einklagbar. Jede Anforderung, die fehlt, kann später nicht ohne zusätzliche Kosten eingefordert werden.
  3. Schutz vor unkontrollierten Change Requests
    Unklare oder fehlende Anforderungen sind der Hauptgrund für teure Change Requests im Projektverlauf. Ein präzises Lastenheft schützt Ihr Budget, indem es den Projektumfang von Anfang an verbindlich definiert.


Wie Sie ein vollständiges und methodisch sauberes CRM Lastenheft erstellen – inklusive Priorisierung nach dem MoSCoW-Prinzip und Nutzwertanalyse – zeigt der detaillierte Leitfaden zum CRM Lastenheft erstellen: Der ultimative erstellen Guide.
Den vollständigen strategischen Rahmen – von der Stakeholder-Analyse bis zur finalen Anbieterauswahl – finden Sie im übergreifenden Leitfaden zum CRM Lastenheft & Anforderungskatalog .

Was ist ein Pflichtenheft? Definition & Aufgabe

Während das Lastenheft die Sprache des Auftraggebers spricht, ist das Pflichtenheft das Antwortdokument des Anbieters. Es übersetzt die formulierten Anforderungen in konkrete technische Lösungen – und legt damit fest, wie das CRM-System die gestellten Anforderungen erfüllen wird.

Definition: Das Pflichtenheft ist eine vom Auftragnehmer (CRM-Anbieter oder Implementierungspartner) erstellte technische Spezifikation, die beschreibt, wie die im Lastenheft definierten Anforderungen konkret umgesetzt werden. Es ist die verbindliche Leistungszusage des Anbieters und bildet die Grundlage für Implementierung, Abnahme und Gewährleistung.

Was gehört in eine Leistungsspezifikation?


Ein professionelles Pflichtenheft umfasst folgende Kernbereiche:

  • Systemarchitektur : Wie wird die technische Infrastruktur aufgebaut? Welches Hosting-Modell (Cloud vs. On-Premise) wird verwendet? Wie ist die Systemarchitektur gestaltet?
  • Technische Umsetzung der funktionalen Anforderungen : Wie genau wird jede Anforderung aus dem Lastenheft in vtiger CRM abgebildet – Modul für Modul, Funktion für Funktion.
  • Datenmodellierung: Wie sind Entitäten, Beziehungen und Custom Fields strukturiert? Wie sieht das Entity-Relationship-Modell aus?
  • Schnittstellenbeschreibung : Welche API-Schnittstellen werden implementiert? Wie erfolgt die Drittsystem-Integration (ERP, Buchhaltung, E-Mail)?
  • Datenmigrations-Konzept : Wie werden Bestandsdaten aus dem Altsystem migriert? Welches Datenmigration Mapping wird angewendet?
  • Workflow-Automatisierung : Welche konkreten Workflows werden konfiguriert? Welche Trigger-Bedingungen gelten?
  • Berechtigungskonzept : Wie ist das Rechte- und Rollenkonzept aufgebaut? Wie ist die DSGVO-Konformität sichergestellt?
  • Testkonzept & Abnahme : Wie wird die Erfüllung jeder Anforderung nachgewiesen? Welche Abnahmekriterien gelten?
  • Zeitplan & Meilensteine ​​: Welche Projekt-Meilensteine ​​sind definiert? Wann werden welche Leistungen übergeben?
  • Lieferumfang : Was genau wird übergeben – Software, Dokumentation, Schulungsunterlagen, konfigurierte Workflows?

Die strategische Funktion des Pflichtenhefts


Das Pflichtenheft erfüllt aus Sicht des Auftraggebers drei entscheidende Funktionen:

  1. Verbindliche Leistungszusage des Anbieters
    Jede Aussage im Pflichtenheft ist eine rechtsverbindliche Zusage. Weicht die spätere Implementierung davon ab, hat der Auftraggeber einen dokumentierten Anspruch auf Nachbesserung – ohne zusätzliche Kosten.
  2. Basis für die Projektabnahme
    Das Pflichtenheft definiert gemeinsam mit dem Lastenheft die Abnahmekriterien . Nur wenn die gelieferte Lösung den Spezifikationen im Pflichtenheft entspricht, gilt das Projekt als Abgenommen. Dies schützt Sie vor halbfertigen Implementierungen und endlosen Diskussionen.
  3. Schutz vor Scope Creep
    Ein präzises Pflichtenheft definiert den Projektumfang verbindlich. Jede Erweiterung außerhalb dieses Rahmens ist ein formaler Change Request – mit eigener Kostenkalkulation und Zeitplanung. So behalten Sie die Kontrolle über Budget und Timeline.


Wer erstellt das Umsetzungsdokument?


Das Pflichtenheft wird grundsätzlich vom Auftragnehmer – also dem CRM-Anbieter oder Implementierungspartner – erstellt. Es ist seine fachliche und technische Antwort auf Ihr Lastenheft. Dennoch sollten Sie als Auftraggeber das Pflichtenheft aktiv prüfen und abnehmen – denn es wird zum Vertragsbestandteil.
Ein erfahrener Implementierungspartner wie maexware solutions erstellt das Pflichtenheft auf Basis einer tiefgreifenden Prozessanalyse Ihrer Geschäftsabläufe – nicht auf Basis einer generischen Standardvorlage. Wie Sie die technischen Anforderungen so präzise spezifizieren, dass das Pflichtenheft keine Interpretationsspielräume lässt, zeigt der detaillierte Leitfaden zum CRM Anforderungskatalog: Die technische Spezifikation .

Lastenheft vs. Pflichtenheft: Die entscheidenden Unterschiede

Die Verwechslung von Lastenheft und Pflichtenheft ist in der Praxis einer der häufigsten – und teuersten – Fehler bei der CRM-Einführung. Beide Dokumente sind eng miteinander verbunden, erfüllen aber grundlegend unterschiedliche Funktionen, haben unterschiedliche Autoren und entstehen zu unterschiedlichen Zeitpunkten im Projektverlauf.


Die wichtigste Faustregel: Das Lastenheft fragt „Was?“. Das Pflichtenheft antwortet „Wie?“.


Der direkte Vergleich: Lastenheft vs. Pflichtenheft

Merkmal Lastenheft Pflichtenheft
Kernfrage Was soll das System leisten? Wie wird es technisch umgesetzt?
Erstellt von Auftraggeber (Ihr Unternehmen) Auftragnehmer (CRM-Anbieter / Implementierungspartner)
Zeitpunkt Vor der Anbieterauswahl Nach Erhalt des Lastenhefts – vor Projektstart
Inhalt Anforderungen, Ziele, Rahmenbedingungen Technische Spezifikation, Lösungsarchitektur
Sprache Fachlich, geschäftsprozessorientiert Technisch, implementierungsorientiert
Verbindlichkeit Definiert den Soll-Zustand des Auftraggebers Definiert die Leistungszusage des Anbieters
Rechtsstellung Vertragsgrundlage für die Ausschreibung Vertragsbestandteil für die Implementierung
Änderungen Nur durch Auftraggeber Nur durch Auftragnehmer – auf Basis des Lastenhefts
Abnahme Intern freigegeben vom Projektteam Vom Auftraggeber geprüft und abgenommen
Norm DIN 69901 DIN 69901 (abgeleitet)

Die drei zentralen Unterschiede im Detail

Perspektive: Nutzer vs. Techniker
Das Lastenheft wird aus der Nutzerperspektive geschrieben – es beschreibt Geschäftsprozesse, Anforderungen und Ziele in der Sprache der Fachabteilungen. Das Pflichtenheft hingegen ist ein technisches Dokument – es beschreibt Datenmodelle, Systemarchitektur, Workflow-Automatisierung und API-Schnittstellen in der Sprache der IT.


Ein typisches Beispiel:

  • Lastenheft : „Das System muss eingehende Supportanfragen automatisch dem zuständigen Mitarbeiter zuweisen und dabei definierte Service Level Agreements (SLA) einhalten.“
  • Pflichtenheft : „Das vtiger CRM Ticket-Modul wird mit einem regelbasierten Routing-Workflow konfiguriert. Trigger: Eingang eines neuen Tickets. Bedingung: Kategorie = ‚Support'. Aktion: Zuweisung an Gruppe ‚Support-Team-1'. SLA-Timer startet automatisch. Eskalation nach 4 Stunden ohne Reaktion an Teamleiter."

Verantwortlichkeit: Auftraggeber vs. Auftragnehmer
Diese Trennung ist nicht nur organisatorisch wichtig – sie ist rechtlich entscheidend . Was im Lastenheft steht, liegt in der Verantwortung des Auftraggebers. Was im Pflichtenheft steht, liegt in der Verantwortung des Auftragnehmers. Fehlt eine Anforderung im Lastenheft, kann sie später nicht ohne Change Request und zusätzliche Kosten eingefordert werden. Weicht die Implementierung vom Pflichtenheft ab, hat der Auftraggeber einen dokumentierten Nachbesserungsanspruch.


Entstehungszeitpunkt: Vor vs. nach der Anbieterauswahl
 Das Lastenheft entsteht vor dem Kontakt mit Anbietern – es ist Ihre unabhängige, anbieterneutrale Beschreibung der Anforderungen. Das Pflichtenheft entsteht danach – als Reaktion des gewählten Anbieters auf Ihr Lastenheft. Dieser zeitliche Ablauf ist zwingend: Wer das Pflichtenheft vor dem Lastenheft erstellt – oder beides gleichzeitig – riskiert, die Anforderungen des Anbieters zu übernehmen statt eigene zu definieren.

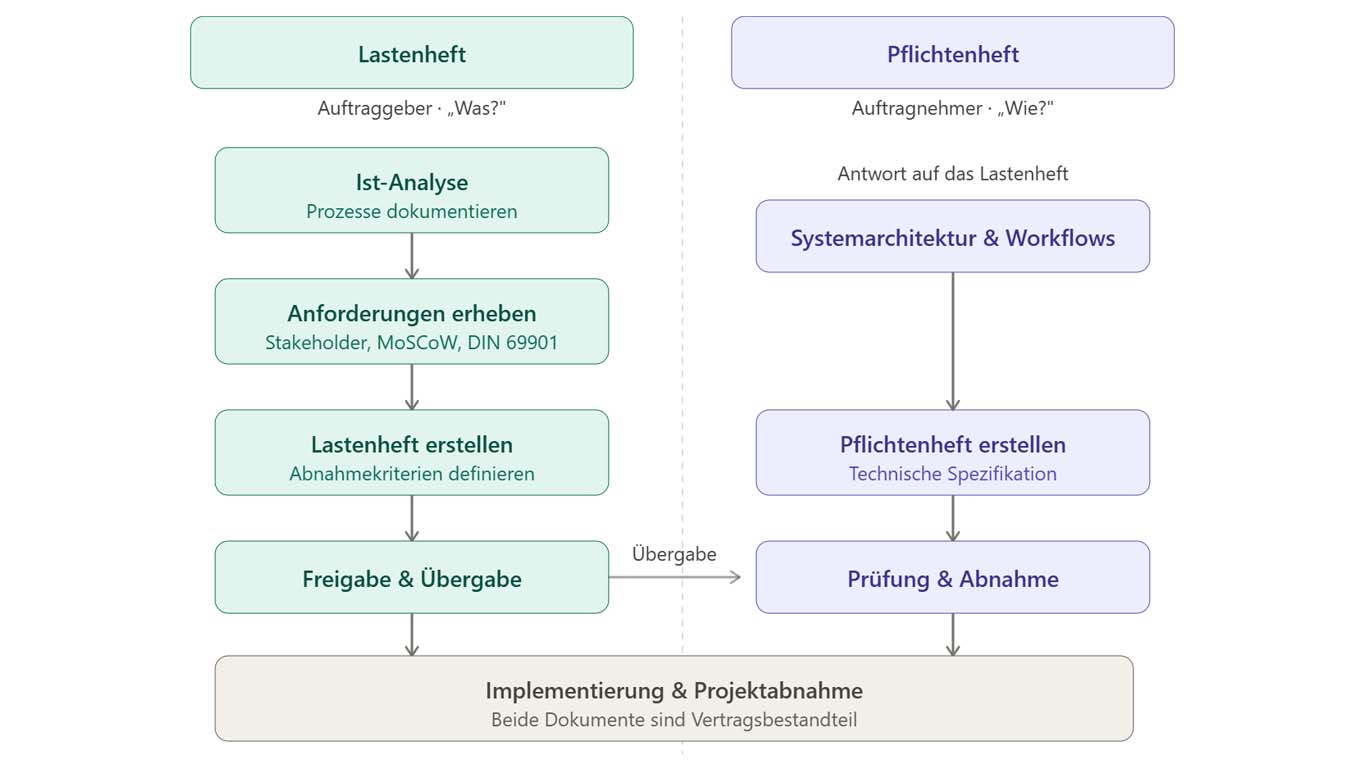

Prozessdiagramm Lastenheft vs. Pflichtenheft: Von der Ist-Analyse bis zur Projektabnahme bei der CRM-Einführung

Was passiert ohne klare Trennung?


Fehlt die klare Abgrenzung zwischen Lastenheft und Pflichtenheft, entstehen in der Praxis typische Probleme:

  • Unkontrollierte Change Requests : Anforderungen, die im Lastenheft fehlen oder unklar formuliert sind, tauchen während der Implementierung als zusätzliche Kostenpunkte wieder auf.
  • Scope Creep : Ohne verbindlich definierten Projektumfang wächst das Projekt unkontrolliert – mit entsprechenden Auswirkungen auf Budget und Timeline.
  • Abnahmestreitigkeiten : Ohne präzise Abnahmekriterien in beiden Dokumenten ist die Frage "Ist das Projekt fertig?" nicht objektiv beantwortbar.
  • Haftungsrisiken : Fehlt die dokumentierte Leistungszusage des Anbieters, ist es im Streitfall schwierig, Nachbesserungen einzufordern.

Wie Sie Total Cost of Ownership bereits in der Planungsphase präzise kalkulieren und dabei versteckte Kostenfallen durch unklare Dokumentation vermeiden, zeigt der detaillierte Leitfaden zu den CRM Kosten & TCO im Detail .

Wer schreibt? Verantwortlichkeiten im CRM-Projekt

Die klare Zuweisung von Verantwortlichkeiten ist einer der kritischsten Erfolgsfaktoren bei der CRM-Einführung. In der Praxis entstehen die meisten Konflikte nicht durch technische Probleme – sondern durch unklare Zuständigkeiten: Wer ist für welches Dokument verantwortlich? Wer prüft was? Wer gibt ab?

Das Lastenheft: Verantwortung des Auftraggebers


Das Lastenheft ist ausschließlich Ihre Aufgabe als Auftraggeber. Kein CRM-Anbieter kann oder sollte Ihr Lastenheft für Sie schreiben – denn er würde zwangsläufig seine eigenen Stärken in den Vordergrund stellen. Ein vom Anbieter verfasstes Lastenheft ist kein neutrales Anforderungsdokument, sondern ein verkapptes Angebot.

Wer im Unternehmen schreibt das Lastenheft?


Das Lastenheft ist keine Einzelperson-Aufgabe. Es erfordert ein interdisziplinäres Projektteam aus:

  • Projektleiter: Koordiniert den gesamten Erstellungsprozess, stellt die Einhaltung der DIN 69901 sicher und ist verantwortlich für die finale Freigabe.
  • Key-User aus den Fachabteilungen: Vertrieb, Marketing, Support, Buchhaltung – jede Abteilung bringt ihre spezifischen Anforderungen ein. Nur wer die täglichen Arbeitsabläufe kennt, kann sinnvolle funktionale Anforderungen formulieren.
  • IT-Verantwortlicher: Definiert die nicht-funktionalen Anforderungen – Systemarchitektur, API-Schnittstellen, DSGVO-Konformität, Skalierbarkeit und Sicherheitsanforderungen.
  • Geschäftsführung / Controlling: Definiert den strategischen Rahmen, Budget, Zeitplan und die messbaren Ziele der CRM-Einführung.
  • Externer Berater (optional, aber empfehlenswert): Ein erfahrener CRM-Berater unterstützt bei der Prozessanalyse, der methodisch korrekten Strukturierung und der Priorisierung nach dem MoSCoW-Prinzip.

Die Verantwortlichkeit des Auftraggebers endet nicht mit der Übergabe:
Auch nach der Übergabe des Lastenhefts an den Anbieter bleibt der Auftraggeber verantwortlich für die Prüfung des Pflichtenhefts – denn er muss sicherstellen, dass der Anbieter seine Anforderungen korrekt verstanden und vollständig abgebildet hat.


Das Pflichtenheft: Verantwortung des Auftragnehmers


Das Pflichtenheft wird vom CRM-Anbieter oder Implementierungspartner erstellt – als technische Antwort auf Ihr Lastenheft. Es ist seine Leistungszusage: Er dokumentiert, wie er Ihre Anforderungen konkret umsetzen wird.


Was ein professioneller Implementierungspartner dabei leisten muss:

  • Vollständige Übernahme aller Lastenheft-Anforderungen: Jede Anforderung aus Ihrem Lastenheft muss im Pflichtenheft adressiert sein – entweder mit einer konkreten Lösungsbeschreibung oder mit einer begründeten Ablehnung.
  • Technische Präzision: Vage Aussagen wie „wird umgesetzt" sind keine akzeptablen Pflichtenheft-Inhalte. Jede Anforderung braucht eine konkrete technische Beschreibung – Modul, Konfiguration, Workflow-Trigger, Datenbankstruktur.
  • Klare Abgrenzung des Lieferumfangs: Was ist im Preis enthalten? Was nicht? Diese Abgrenzung schützt beide Seiten vor späteren Missverständnissen.
  • Realistischer Zeitplan mit Meilensteinen: Wann wird was geliefert? Welche Projekt-Meilensteine sind definiert? Welche Abhängigkeiten bestehen?

Die Abnahme: Gemeinsame Verantwortung


Die Abnahme des Pflichtenhefts ist ein oft unterschätzter, aber kritisch wichtiger Schritt. Bevor das Implementierungsprojekt startet, muss der Auftraggeber das Pflichtenheft formal prüfen und freigeben.


Was bei der Prüfung zu beachten ist:

  • Sind alle Anforderungen aus dem Lastenheft im Pflichtenheft adressiert?
  • Sind die technischen Lösungen verständlich und nachvollziehbar beschrieben?
  • Sind die Abnahmekriterien für jede Anforderung klar definiert?
  • Ist der Lieferumfang vollständig und eindeutig abgegrenzt?
  • Sind Change Request Prozesse für Änderungen außerhalb des definierten Umfangs beschrieben?
Aktivität Verantwortung Zeitpunkt
Lastenheft erstellen Auftraggeber Vor Anbieterauswahl
Lastenheft freigeben Projektleiter / GF Vor Ausschreibung
Pflichtenheft erstellen Auftragnehmer Nach Lastenheft-Übergabe
Pflichtenheft prüfen Auftraggeber + IT Vor Projektstart
Pflichtenheft abnehmen Projektleiter Vor Vertragsunterzeichnung
Implementierung Auftragnehmer Nach Pflichtenheft-Abnahme
Projektabnahme Auftraggeber Nach Implementierung
Change Requests Beide Seiten Während Implementierung

Der häufigste Fehler: Das Pflichtenheft nicht prüfen


In der Praxis unterschreiben Auftraggeber das Pflichtenheft häufig ohne gründliche Prüfung – aus Zeitdruck oder weil sie der technischen Komplexität nicht gewachsen sind. Das ist ein gravierender Fehler. Ein unpräzises oder unvollständiges Pflichtenheft ist eine Einladung für spätere Change Requests, Nachforderungen und Abnahmestreitigkeiten.


Wie Sie die CRM-Auswahl strategisch absichern und dabei sicherstellen, dass sowohl Lastenheft als auch Pflichtenheft alle relevanten Anforderungen abdecken, zeigt der strukturierte Leitfaden zur CRM Auswahl Checkliste.
Für Unternehmen, die einen CRM-Wechsel planen und dabei zusätzlich ein Datenmigrations-Konzept in das Lastenheft integrieren müssen, bietet der Leitfaden zum CRM Wechsel & Datenmigration eine strukturierte Grundlage – inklusive konkreter Anforderungen an die rechtssichere Datenüberführung.

Vom Lastenheft zum Pflichtenheft: Der Prozess Schritt für Schritt


Die Erstellung von Lastenheft und Pflichtenheft ist kein einmaliger Akt – es ist ein strukturierter, mehrstufiger Prozess, der die Grundlage für eine erfolgreiche CRM-Einführung legt. Wer diesen Prozess kennt und konsequent durchläuft, minimiert Projektrisiken, schützt sein Budget und schafft die Voraussetzung für eine reibungslose Implementierung.


Schritt 1: Ist-Analyse & Prozess-Mapping


Bevor die erste Anforderung formuliert wird, steht eine schonungslose Ist-Analyse an. Dokumentieren Sie jeden relevanten Geschäftsprozess im Status quo – Vertrieb, Marketing, Support, Projektmanagement, Abrechnung. Identifizieren Sie:

  • Wo entstehen Medienbrüche und manuelle Dateneingaben?
  • Welche Prozesse sind ineffizient oder fehleranfällig?
  • Wo liegen die größten Zeitverluste im Tagesgeschäft?
  • Welche Systeme sind aktuell im Einsatz und müssen integriert werden?

Das Prozess-Mapping visualisiert diese Abläufe und macht Schwachstellen sichtbar, die im Tagesgeschäft oft unsichtbar bleiben. Es ist die unverzichtbare Basis für jede fundierte Soll-Konzept-Entwicklung.


Schritt 2: Stakeholder-Analyse & Anforderungserhebung


Ein CRM-System betrifft alle Abteilungen – und jede hat andere Prioritäten. Die Stakeholder-Analyse identifiziert alle relevanten Beteiligten und stellt sicher, dass keine Perspektive vergessen wird.


Bewährte Methoden der Anforderungserhebung:

  • Interviews mit Key-Usern aus allen betroffenen Abteilungen
  • Workshops zur gemeinsamen Prozessmodellierung
  • User Stories zur nutzerzentrischen Beschreibung von Anforderungen (nach IREB-Standard –
    International Requirements Engineering Board)
  • Beobachtung realer Arbeitsabläufe – nicht nur Befragung der Theorie

Das Ergebnis: eine vollständige, abteilungsübergreifende Anforderungsliste – die Rohfassung Ihres Lastenhefts.


Schritt 3: Priorisierung nach MoSCoW


Nicht alle Anforderungen sind gleich wichtig. Ohne klare Priorisierung wächst das Projekt unkontrolliert – ein Phänomen, das in der Projektmanagement-Praxis als Feature Creep bekannt ist und Budgets regelmäßig sprengt.


Das MoSCoW-Prinzip schafft Klarheit:

Priorität Bedeutung CRM-Beispiel
Must-have K.-o.-Kriterium – ohne diese Funktion ist das System wertlos DSGVO-Konformität, API-Schnittstelle zum ERP
Should-have Wichtig, aber kurzfristig überbrückbar Mobile App für den Außendienst
Could-have Nice-to-have – wenn Budget und Zeit es erlauben KI-basierte Umsatzprognosen
Won't-have Bewusst ausgeklammert – für spätere Projektphasen Social-Media-Integration (Phase 2)

Diese Priorisierung ist nicht nur eine interne Orientierungshilfe – sie ist die Basis für die spätere Nutzwertanalyse beim CRM-Anbietervergleich.


Schritt 4: Lastenheft strukturieren & formulieren


Mit den erhobenen und priorisierten Anforderungen wird das Lastenheft nach DIN 69901 strukturiert. Jede Anforderung wird so formuliert, dass sie später objektiv prüfbar ist. Die Qualität der Formulierungen entscheidet darüber, ob das Pflichtenheft des Anbieters präzise oder vage ausfällt.


Beispiel für präzise Lastenheft-Formulierung:

  • Vage: „Das System soll Rechnungen erstellen können."
  • Präzise: „Das System muss aus einem abgeschlossenen Verkaufsvorgang innerhalb von maximal 3 Klicks eine GoBD-konforme E-Rechnung im ZUGFeRD-Format generieren und diese automatisch im Kundendatensatz archivieren."

Wie Sie ein vollständiges und methodisch sauberes Lastenheft aufbauen – inklusive konkreter Formulierungshilfen und Abnahmekriterien – zeigt der detaillierte Leitfaden zum CRM Lastenheft erstellen: Der ultimative Guide.


Schritt 5: Lastenheft an Anbieter übergeben & Pflichtenheft einfordern


Nach der internen Freigabe wird das Lastenheft an ausgewählte CRM-Anbieter übergeben. Professionelle Anbieter erstellen daraufhin ein Pflichtenheft – ihre technische Antwort auf Ihre Anforderungen.


Was Sie beim Pflichtenheft einfordern müssen:

  • Vollständige Adressierung aller Lastenheft-Anforderungen
  • Konkrete technische Beschreibung der Umsetzung – keine Floskeln
  • Klare Definition des Lieferumfangs und der Projekt-Meilensteine
  • Explizite Change-Request-Regelung für Anforderungen außerhalb des Umfangs
  • Nachvollziehbarer Zeitplan mit Verantwortlichkeiten

Schritt 6: Pflichtenheft prüfen & abnehmen


Die Prüfung des Pflichtenhefts ist Ihre letzte Chance, Unklarheiten vor Projektstart zu beseitigen. Nehmen Sie sich die Zeit – jede Stunde, die Sie hier investieren, spart potenziell Tage an Diskussionen während der Implementierung.


Checkliste für die Pflichtenheft-Prüfung:

  • ✅ Sind alle Must-have-Anforderungen vollständig und präzise adressiert?
  • ✅ Sind die technischen Lösungen nachvollziehbar beschrieben?
  • ✅ Sind Abnahmekriterien für jede Anforderung definiert?
  • ✅ Ist der Lieferumfang klar abgegrenzt?
  • ✅ Sind Datenmigration, Schulung und Dokumentation enthalten?
  • ✅ Ist der Change-Request-Prozess beschrieben?
  • ✅ Stimmt der Zeitplan mit Ihren internen Ressourcen überein?

Schritt 7: Implementierung, Abnahme & Go-live


Nach der formalen Pflichtenheft-Abnahme beginnt die Implementierung – auf Basis der verbindlich definierten Spezifikation. Die projektbegleitende Qualitätssicherung stellt sicher, dass die Implementierung kontinuierlich mit den Vorgaben aus Lastenheft und Pflichtenheft abgeglichen wird.


Die finale Projektabnahme erfolgt anhand der definierten Abnahmekriterien – objektiv, nachvollziehbar und rechtssicher.


Wie eine erfolgreiche CRM-Implementierung in der Praxis abläuft und welche Stolpersteine Sie in jeder Phase vermeiden sollten, zeigt der vollständige 5-Schritte-Fahrplan zur CRM-Implementierung.


Für Unternehmen, die zusätzlich eine DSGVO-konforme Systemarchitektur sicherstellen müssen, bietet der Leitfaden zum CRM DSGVO-konform betreiben konkrete Anforderungen für beide Dokumente.

Typische Fehler bei Lastenheft und Pflichtenheft – und wie Sie sie vermeiden


Auch erfahrene Projektteams machen bei der Erstellung von Lastenheft und Pflichtenheft immer wieder dieselben Fehler. Die gute Nachricht: Diese Fehler sind bekannt, dokumentiert – und vollständig vermeidbar. Die schlechte Nachricht: Wer sie trotzdem macht, zahlt in der Regel doppelt – durch Change Requests, Projektverzögerungen und eine CRM-Implementierung, die nicht das leistet, was versprochen wurde.

Fehler 1: Das Lastenheft vom Anbieter schreiben lassen


Dies ist der schwerwiegendste und gleichzeitig häufigste Fehler. Aus Zeitdruck oder mangelnder Erfahrung überlassen Auftraggeber die Erstellung des Lastenhefts dem CRM-Anbieter. Das Ergebnis ist kein neutrales Anforderungsdokument – sondern ein Dokument, das die Stärken des Anbieters widerspiegelt und Ihre tatsächlichen Geschäftsprozesse bestenfalls näherungsweise abbildet.


Konsequenz: Sie verlieren die Kontrolle über Ihre eigenen Anforderungen – und haben am Ende ein CRM-System, das für den Anbieter optimal ist, nicht für Ihr Unternehmen.


Lösung: Erstellen Sie das Lastenheft intern – unterstützt durch einen neutralen Berater, der keine Eigeninteressen an einem bestimmten System hat. Wie Sie dabei methodisch vorgehen, zeigt der Leitfaden zum CRM Lastenheft erstellen: Der ultimative Guide.

Fehler 2: Vage Anforderungen ohne Abnahmekriterien


„Das System soll benutzerfreundlich sein." – Solche Formulierungen sind im Lastenheft wertlos. Was bedeutet benutzerfreundlich? Für wen? Gemessen woran? Ohne präzise Abnahmekriterien ist jede Anforderung eine Interpretationssache – und Interpretationssachen enden im Streit.


Das bedeutet in der Praxis: Der Anbieter interpretiert vage Anforderungen zu seinen Gunsten. Was geliefert wird, entspricht formal der Anforderung – entspricht aber nicht Ihren Erwartungen.


Der richtige Weg: Jede Anforderung muss drei Elemente enthalten: Input (Ausgangssituation), Prozess (was soll passieren) und Ergebnis (was muss messbar erreicht sein).

  • ❌ Vage: „Das System soll Leads verwalten."
  • ✅ Präzise: „Eingehende Leads aus Webformularen werden automatisch innerhalb von 60 Sekunden im CRM erfasst, kategorisiert und dem zuständigen Vertriebsmitarbeiter per E-Mail-Benachrichtigung zugewiesen. Die Lead-Qualifizierung erfolgt regelbasiert anhand definierter Scoring-Kriterien."


Fehler 3: Nicht-funktionale Anforderungen vergessen


Funktionale Anforderungen – was das System tun soll – werden meist sorgfältig dokumentiert. Nicht-funktionale Anforderungen – wie das System beschaffen sein muss – werden regelmäßig vergessen oder stark vernachlässigt.


Die Folge: Das CRM-System erfüllt alle gewünschten Funktionen – bricht aber bei 50 gleichzeitigen Zugriffen zusammen, entspricht nicht der DSGVO, oder lässt sich nicht mit dem ERP-System verbinden.


So vermeiden Sie das: Reservieren Sie im Lastenheft eine eigene Sektion für nicht-funktionale Anforderungen:

  • Skalierbarkeit: Wie viele Nutzer, Datensätze, gleichzeitige Zugriffe muss das System unterstützen?
  • Performance: Welche maximalen Antwortzeiten sind akzeptabel?
  • DSGVO-Konformität: Welche spezifischen Datenschutzanforderungen gelten?
  • Verfügbarkeit: Welche SLA (Service Level Agreement) gilt für die Systemverfügbarkeit?
  • Sicherheit: Welche Anforderungen gelten für Berechtigungskonzept, 2FA und Audit Trail?

Wie Sie technische Anforderungen methodisch wasserfest dokumentieren, zeigt der detaillierte Leitfaden zum CRM Anforderungskatalog: Die technische Spezifikation.

Fehler 4: Das Pflichtenheft nicht gründlich prüfen


Viele Auftraggeber unterschreiben das Pflichtenheft ohne gründliche Prüfung – aus Zeitdruck, Vertrauen oder technischer Überforderung. Damit geben sie die Kontrolle über die Implementierung vollständig aus der Hand.


Was das bedeutet: Abweichungen zwischen Pflichtenheft und tatsächlicher Implementierung werden erst bei der Abnahme sichtbar – zu einem Zeitpunkt, an dem Korrekturen teuer sind.


Unser Rat: Prüfen Sie das Pflichtenheft systematisch anhand Ihrer Abnahmekriterien aus dem Lastenheft. Ziehen Sie bei Bedarf einen externen Gutachter hinzu. Nehmen Sie sich die Zeit – jede Stunde Prüfaufwand jetzt spart potenziell Tage an Nachbesserungen später.

Fehler 5: Keine Stakeholder aus allen Abteilungen einbinden


Lastenheft-Anforderungen werden oft von IT oder Geschäftsführung definiert – ohne die tatsächlichen Nutzer des Systems einzubeziehen. Das Ergebnis: ein technisch korrektes, aber praktisch unbrauchbares CRM-System, das von den Mitarbeitern nicht akzeptiert wird.


Das Risiko: Mangelnde User Acceptance ist einer der häufigsten Gründe für das Scheitern von CRM-Projekten. Ein System, das nicht genutzt wird, hat keinen ROI.


Die Antwort darauf: Binden Sie Key-User aus allen Abteilungen frühzeitig ein – Vertrieb, Marketing, Support, Buchhaltung. Ihre Praxiserfahrung ist unverzichtbar für realistische und umsetzbare Anforderungen. Wie Sie dabei CRM-Akzeptanz im Team systematisch aufbauen, zeigt unser weiterführender Leitfaden zur psychologischen Seite der CRM-Einführung. <!-- [FUTURE: Artikel „Change Management beim CRM-Wechsel"] -->

Fehler 6: Lastenheft und Pflichtenheft nicht als Vertragsbestandteil behandeln


In vielen Projekten werden Lastenheft und Pflichtenheft als interne Planungsdokumente behandelt – nicht als Vertragsbestandteile. Damit verlieren sie ihre rechtliche Bindungswirkung.


Das Risiko: Im Streitfall kann weder Auftraggeber noch Auftragnehmer seine Position rechtssicher belegen. Change Requests werden zur Normalität, nicht zur Ausnahme.


Der richtige Weg: Verankern Sie beide Dokumente explizit im Implementierungsvertrag. Jede Anforderung im Lastenheft und jede Leistungszusage im Pflichtenheft ist damit rechtsverbindlich – und schützt beide Seiten.

Überblick: Die 6 häufigsten Fehler auf einen Blick

Fehler Konsequenz Lösung
Lastenheft vom Anbieter schreiben lassen Verlust der Anforderungskontrolle Intern erstellen, neutral beraten lassen
Vage Anforderungen ohne Abnahmekriterien Interpretationsstreitigkeiten Input → Prozess → Ergebnis definieren
Nicht-funktionale Anforderungen vergessen Skalierungs- und Sicherheitsprobleme Eigene NFA-Sektion im Lastenheft
Pflichtenheft nicht gründlich prüfen Abweichungen erst bei Abnahme sichtbar Systematische Prüfung anhand Lastenheft
Keine abteilungsübergreifenden Stakeholder Mangelnde User Acceptance Key-User frühzeitig einbinden
Dokumente nicht als Vertragsbestandteil Keine rechtliche Bindungswirkung Im Vertrag explizit verankern

Lastenheft und Pflichtenheft in der CRM-Einführung mit vtiger CRM


Theorie ist wertvoll – aber am Ende entscheidet die Praxis. Wie sieht der Lastenheft-Pflichtenheft-Zyklus bei einer konkreten CRM-Einführung mit vtiger aus? Was macht vtiger CRM als Open Source CRM für diesen Prozess besonders geeignet? Und wie unterstützt maexware solutions Sie dabei, vom ersten Anforderungsdokument bis zum produktiven System zu gelangen?


Warum vtiger CRM die Umsetzung Ihres Lastenhefts erleichtert


vtiger CRM hat als Open Source CRM einen entscheidenden Vorteil gegenüber proprietären SaaS-Lösungen: Es gibt keine versteckten Einschränkungen, keine erzwungenen Standardprozesse, keine Funktionen, die nur in teureren Lizenzstufen verfügbar sind. Was in Ihrem Lastenheft steht, kann in vtiger CRM umgesetzt werden – vollständig, ohne Kompromisse, ohne Vendor Lock-in.


Das bedeutet konkret für Ihr Lastenheft:

  • Funktionale Anforderungen: vtiger CRM deckt alle typischen CRM-Anforderungen nativ ab – von Leadmanagement und Pipeline Management über Ticket-System und Projektmanagement bis zur automatisierten E-Rechnungsstellung im XRechnung- und ZUGFeRD-Format.
  • Nicht-funktionale Anforderungen: Als Open Source System bietet vtiger volle Kontrolle über Systemarchitektur, Hosting und Skalierbarkeit. DSGVO-Konformes Hosting in Deutschland ist dabei kein Kompromiss, sondern Standard.
  • Schnittstellen & Integration: Die offene REST API von vtiger CRM ermöglicht die Anbindung an nahezu jedes bestehende System – ERP, Buchhaltung, E-Mail, Lagerverwaltung. Keine Schnittstellenanforderung im Lastenheft bleibt unerfüllbar.
  • Individuelle Anpassungen: Custom Fields, individuelle Module und branchenspezifische Konfigurationen machen vtiger zum idealen System für Unternehmen mit spezifischen Anforderungen, die Standard-SaaS-Lösungen nicht abbilden können.

Das Pflichtenheft von maexware solutions: Präzision statt Floskeln


Ein professionelles Pflichtenheft von maexware solutions ist kein generisches Standarddokument – es ist eine maßgeschneiderte technische Spezifikation, die auf einer tiefgreifenden Analyse Ihrer Geschäftsprozesse basiert.


Was Sie von maexware solutions erwarten können:

  • Vollständige Anforderungsabdeckung: Jede Anforderung aus Ihrem Lastenheft wird im Pflichtenheft adressiert – mit konkreter technischer Beschreibung, nicht mit Floskeln.
  • Transparente Leistungsabgrenzung: Was ist im Projektumfang enthalten? Was nicht? Diese Abgrenzung schützt Ihr Budget vor unkontrollierten Change Requests.
  • Konkrete Konfigurationsbeschreibungen: Welche vtiger-Module werden eingesetzt? Welche Workflows werden konfiguriert? Welche Custom Fields werden angelegt? Alles ist präzise dokumentiert.
  • Klares Datenmigrations-Konzept: Wie werden Ihre Bestandsdaten aus dem Altsystem migriert? Welches Datenmigration Mapping wird angewendet? Wo liegen potenzielle Risiken?
  • Verbindlicher Zeitplan: Welche Projekt-Meilensteine sind definiert? Wann werden welche Leistungen übergeben? Der Zeitplan ist realistisch – nicht verkaufsorientiert optimistisch.

vtiger CRM in der Praxis: Typische Lastenheft-Anforderungen und ihre Umsetzung
Die folgende Übersicht zeigt, wie typische Lastenheft-Anforderungen im Pflichtenheft durch vtiger CRM konkret adressiert werden:

Lastenheft-Anforderung Pflichtenheft-Umsetzung in vtiger CRM
Automatische Lead-Erfassung aus Webformularen vtiger Webforms – direkte Integration mit dem Lead-Modul, automatische Zuweisung per Workflow
SLA-Überwachung im Ticket-System vtiger Cases-Modul mit konfigurierbaren SLA-Timern und automatischen Eskalations-Workflows
E-Rechnung im ZUGFeRD-Format vtiger E-Rechnung Modul – automatische Generierung aus abgeschlossenem Verkaufsvorgang
DSGVO-konformes Berechtigungskonzept Granulares Rollen- und Rechtesystem mit Audit Trail und Zugriffsprotokolierung
API-Anbindung an ERP-System REST API + individuelle Schnittstellenprogrammierung durch maexware solutions
Projektzeiterfassung und automatische Abrechnung vtiger Projektmodul + Zeiterfassungsmodul mit direkter Verknüpfung zur Rechnungsstellung
Datenmigration aus Legacy-CRM Strukturiertes Datenmigration Mapping + Import-Validierung durch maexware solutions
Hosting in Deutschland Managed vtiger CRM Hosting auf deutschen Servern – DSGVO-konform und hochverfügbar

Der vtiger CRM Health-Check: Ihr Lastenheft auf dem Prüfstand


Haben Sie bereits ein Lastenheft erstellt – oder planen Sie eine CRM-Einführung und wissen nicht, wo Sie anfangen sollen? Der vtiger CRM Health-Check von maexware solutions bietet Ihnen eine strukturierte Erstanalyse:

  • Prüfung Ihres bestehenden Lastenhefts auf Vollständigkeit und Präzision
  • Identifikation fehlender oder unklarer Anforderungen
  • Einschätzung der technischen Umsetzbarkeit mit vtiger CRM
  • Erste Empfehlungen für die Systemarchitektur und das Hosting-Modell
  • Transparente Aufwandsschätzung für die Implementierung

Den vollständigen strategischen Rahmen – vom ersten Anforderungsdokument bis zur finalen Anbieterauswahl – finden Sie im übergreifenden Leitfaden zum CRM Lastenheft & Anforderungskatalog. Wie Sie dabei die Total Cost of Ownership präzise kalkulieren und versteckte Kostenfallen vermeiden, zeigt der Leitfaden zu den CRM Kosten & TCO im Detail.


Für Unternehmen, die bereits ein CRM im Einsatz haben und einen CRM-Wechsel planen, bietet das Expertenteam von vtiger CRM Experten von maexware solutions eine vollständige Begleitung – von der Anforderungserhebung über das Lastenheft bis zur rechtssicheren Datenmigration.

Häufige Fragen zu Lastenheft und Pflichtenheft (FAQ)


Die wichtigsten Fragen rund um Lastenheft, Pflichtenheft und rechtssichere Projektdokumentation bei der CRM-Einführung – klar und präzise beantwortet.

Was ist der Unterschied zwischen Lastenheft und Pflichtenheft?


Das Lastenheft beschreibt, was ein System leisten soll – aus Sicht des Auftraggebers. Es enthält alle funktionalen und nicht-funktionalen Anforderungen, Ziele und Rahmenbedingungen. Das Pflichtenheft beschreibt, wie der Anbieter diese Anforderungen technisch umsetzt – als verbindliche Leistungszusage des Auftragnehmers. Die wichtigste Faustregel: Das Lastenheft fragt „Was?", das Pflichtenheft antwortet „Wie?". Beide Dokumente sind Vertragsbestandteile und entstehen zu unterschiedlichen Zeitpunkten: das Lastenheft vor der Anbieterauswahl, das Pflichtenheft danach.

Wer schreibt das Lastenheft – und wer das Pflichtenheft?


Das Lastenheft wird ausschließlich vom Auftraggeber erstellt – idealerweise durch ein interdisziplinäres Projektteam aus Projektleiter, Key-Usern der Fachabteilungen, IT-Verantwortlichem und Geschäftsführung. Keinesfalls sollte ein CRM-Anbieter das Lastenheft schreiben – er würde zwangsläufig seine eigenen Stärken in den Vordergrund stellen. Das Pflichtenheft hingegen wird vom Auftragnehmer – also dem CRM-Anbieter oder Implementierungspartner – erstellt. Es ist seine technische Antwort auf Ihr Lastenheft und muss vom Auftraggeber formal geprüft und abgenommen werden.

Was passiert, wenn kein Lastenheft oder Pflichtenheft erstellt wird?


Ohne Lastenheft fehlt die verbindliche Anforderungsgrundlage – Angebote verschiedener Anbieter sind nicht vergleichbar, Projektumfang und Budget sind nicht kontrollierbar. Ohne Pflichtenheft fehlt die rechtsverbindliche Leistungszusage des Anbieters – Abweichungen bei der Implementierung können nicht ohne zusätzliche Kosten eingefordert werden. Das Ergebnis in der Praxis: unkontrollierte Change Requests, gesprengte Budgets, Abnahmestreitigkeiten und ein CRM-System, das nicht die versprochene Leistung erbringt. Beide Dokumente sind keine bürokratische Pflichtübung – sie sind der wichtigste Schutz Ihrer Investition.

Muss das Pflichtenheft nach DIN 69901 strukturiert sein?


Das Lastenheft sollte nach DIN 69901 strukturiert sein – diese Norm schafft eine einheitliche, belastbare Sprache zwischen Auftraggeber und Anbieter und führt nachweislich zu präziseren Aufwandsschätzungen. Das Pflichtenheft wird vom Anbieter auf Basis dieser Struktur abgeleitet. Ein normgerechtes Lastenheft signalisiert potenziellen Implementierungspartnern eine hohe Prozessreife – und reduziert den „Risiko-Aufschlag" in den Angeboten deutlich. Wie Sie ein Lastenheft methodisch korrekt nach DIN 69901 aufbauen, zeigt der detaillierte Leitfaden zum CRM Lastenheft erstellen: Der ultimative Guide.

Wie detailliert muss ein Pflichtenheft für eine CRM-Einführung sein?


Ein professionelles Pflichtenheft für eine CRM-Einführung muss jede Anforderung aus dem Lastenheft vollständig und technisch präzise adressieren – mit konkreter Modulbeschreibung, Workflow-Konfiguration, Datenmigrations-Konzept, Berechtigungskonzept und verbindlichem Zeitplan. Vage Aussagen wie „wird umgesetzt" sind keine akzeptablen Pflichtenheft-Inhalte. Je präziser das Pflichtenheft, desto geringer das Risiko von Change Requests und Abnahmestreitigkeiten. Wie vtiger CRM typische Lastenheft-Anforderungen im Pflichtenheft konkret umsetzt – von der automatischen Lead-Erfassung bis zur DSGVO-konformen Systemarchitektur – zeigt der vollständige Leitfaden zum CRM Lastenheft & Anforderungskatalog.

Fazit: Lastenheft und Pflichtenheft als Fundament jeder CRM-Einführung


Lastenheft und Pflichtenheft sind keine bürokratischen Pflichtübungen – sie sind das strategische Fundament jeder erfolgreichen CRM-Einführung. Wer beide Dokumente kennt, konsequent einsetzt und rechtssicher formuliert, schützt sein Budget, minimiert Projektrisiken und schafft die Grundlage für ein CRM-System, das wirklich das leistet, was es soll.


Die wichtigsten Erkenntnisse auf einen Blick:

  • Das Lastenheft ist Ihre Aufgabe – es beschreibt was Sie benötigen, anbieterneutral und präzise, auf Basis einer fundierten Ist-Analyse und klarer Abnahmekriterien.
  • Das Pflichtenheft ist die Aufgabe des Anbieters – es beschreibt wie er Ihre Anforderungen technisch umsetzt, verbindlich und vollständig.
  • Beide Dokumente sind Vertragsbestandteile – nicht interne Planungshilfen. Ihre rechtliche Bindungswirkung schützt beide Seiten.
  • Die häufigsten Fehler – vage Anforderungen, fehlende nicht-funktionale Anforderungen, ungeprüfte Pflichtenheft-Übernahme – sind vollständig vermeidbar.
  • vtiger CRM als Open Source CRM ermöglicht die vollständige Umsetzung aller Lastenheft-Anforderungen – ohne Einschränkungen, ohne Vendor Lock-in, DSGVO-konform gehostet in Deutschland.

Wie gut ist Ihr Lastenheft? Deckt es wirklich alle relevanten Anforderungen ab – funktional, technisch und rechtlich? Oder gibt es Lücken, die später zu kostspieligen Change Requests führen könnten?


Ihr nächster Schritt: Kostenloses Experten-Gespräch


Lassen Sie Ihr Lastenheft von erfahrenen vtiger CRM-Experten prüfen – bevor Sie in die Anbieterauswahl gehen. In einem kostenlosen Erstgespräch mit dem Expertenteam von maexware solutions erhalten Sie:

  • Eine ehrliche Einschätzung der Vollständigkeit und Präzision Ihres Lastenhefts
  • Konkrete Empfehlungen für fehlende oder unklare Anforderungen
  • Eine erste Einschätzung der technischen Umsetzbarkeit mit vtiger CRM
  • Einen realistischen Überblick über TCO und Implementierungsaufwand – ohne Verkaufsdruck

👉 Jetzt kostenloses Erstgespräch anfragen


Oder starten Sie direkt mit der strukturierten Selbstanalyse: Der vollständige Leitfaden zum CRM Lastenheft & Anforderungskatalog führt Sie Schritt für Schritt durch den gesamten Prozess – von der Ist-Analyse bis zur finalen Anbieterauswahl.  Das Expertenteam von maexware-solutions steht Ihnen dabei als neutraler Begleiter zur Seite.

Veröffentlicht am 04.05.2026 von Ing. Jozef Nano
← Zurück zur Übersicht
